Der von den Dörfern Süderhastedt, Eggstedt, Frestedt und Großenrade in 2012 neu gebaute Kindergarten “Sonneninsel” ist nicht nur wegen der hohen Geburtenzahlen in den letzten Jahren nicht mehr ausreichend für den Betreuungsbedarf, sondern vor allem wegen der bereits in 2013 geänderten gesetzlichen Regelung zur Kinderbetreuung. Seit dieser Gesetzesänderung haben Kinder ab dem ersten Lebensjahr einen Rechtsanspruch auf einen Betreuungsplatz, so dass der Kindergarten praktisch schon bei der Inbetriebnahme nicht mehr ausreichend für den Bedarf war. Die beteiligten Gemeinden sind seit 2023 einig darüber, die Kita um eine Gruppe zu erweitern und haben das Bauvorhaben in 2024 zur die Genehmigung gebracht.

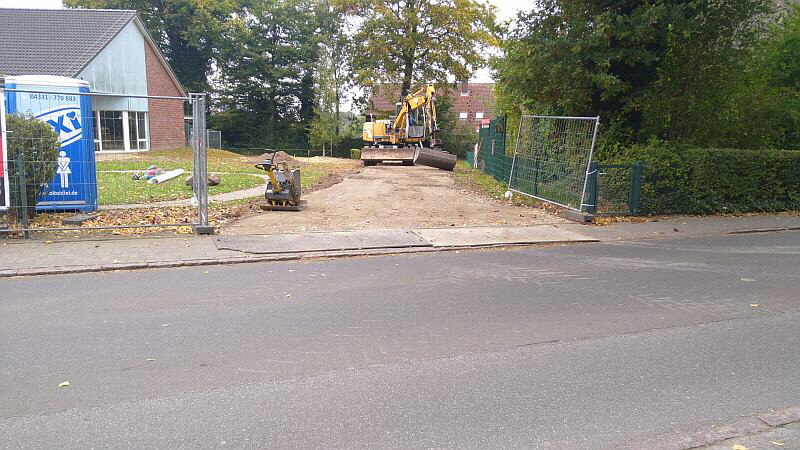

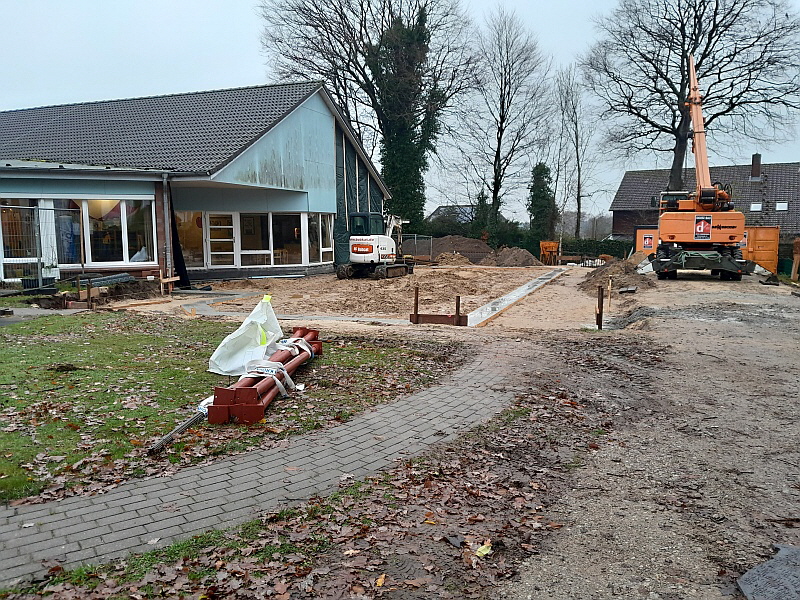

Im Oktober 2025 rückten endlich die ersten Baufahrzeuge an und kurz vor Weihnachten wurde tatsächlich die Betonplatte geschüttet. Somit sind zum Jahresende 2025 die Tiefbauarbeiten weitgehend abgeschlossen und in 2026 geht´s oberirdisch weiter.

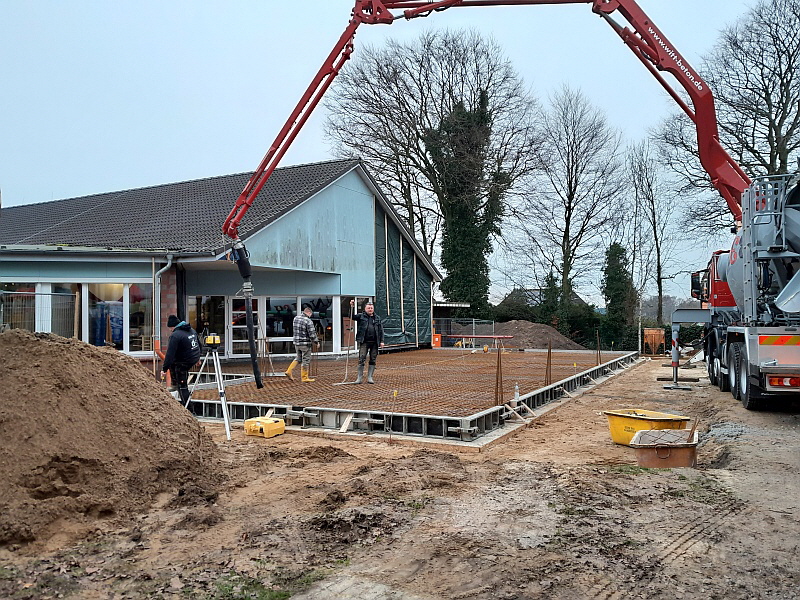

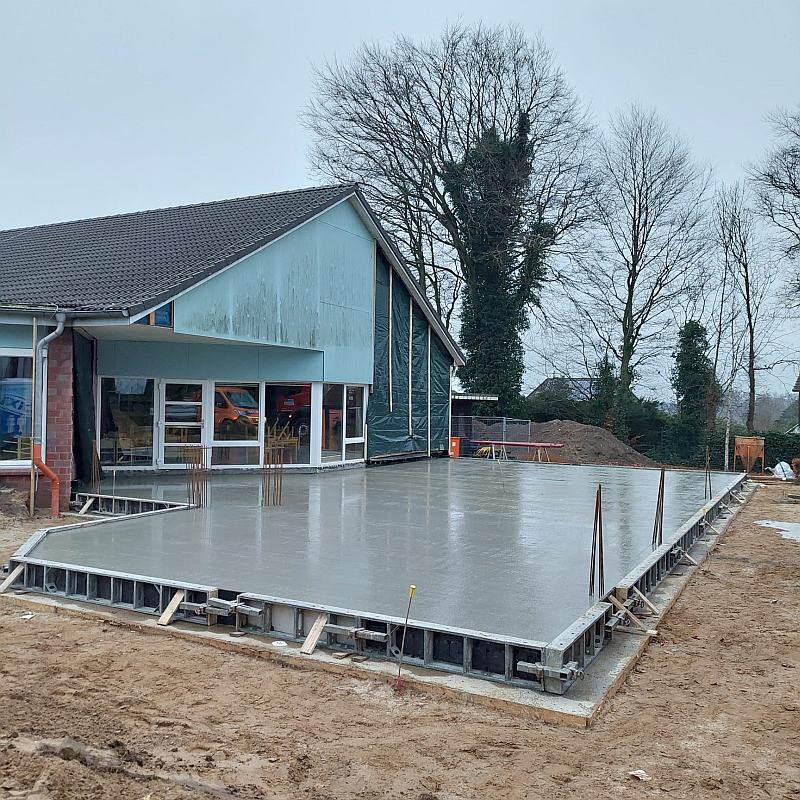

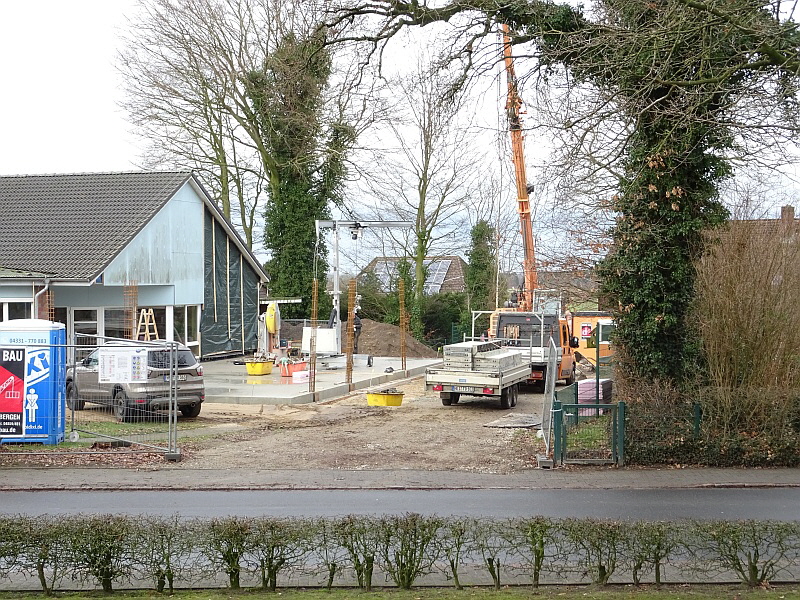

Gerade noch rechtzeitig zum Jahresende 2025 und vor dem Wintereinbruch im Januar 2026 ist die Bodenplatte fertig geschüttet worden.

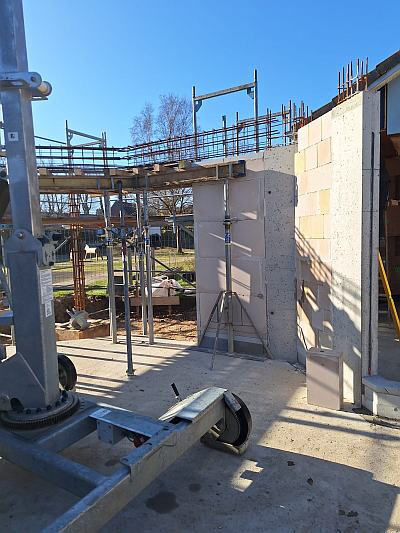

Mitte Januar gab es noch ein kurzes frostfreies Zeitfenster, in dem die Bewehrung der oberirdischen Betonsäulen gesetzt werden konnte.

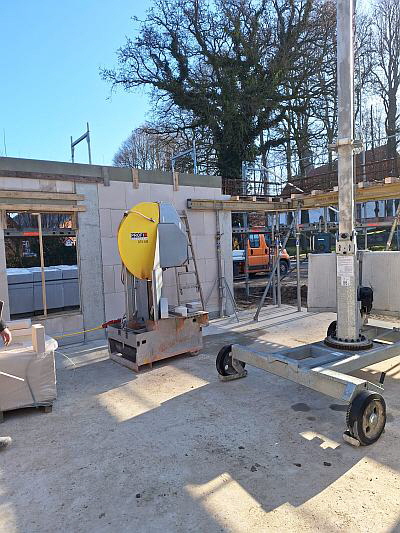

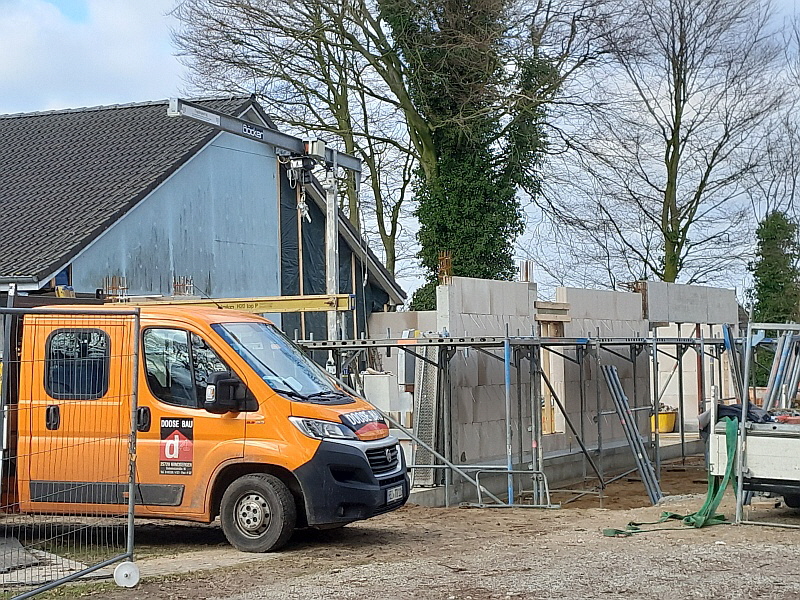

Nach einer langen Dauerfrost-Periode ging es ab März zügig mit den oberirdischen Arbeiten weiter.

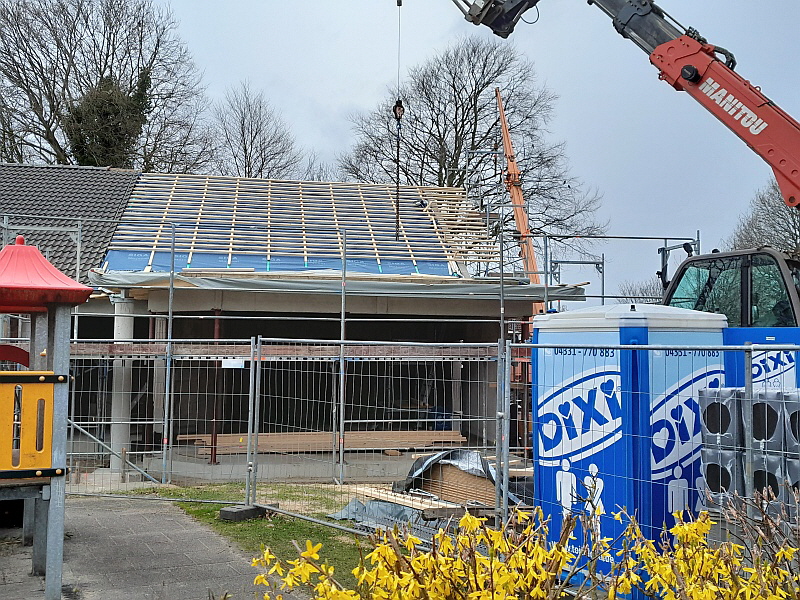

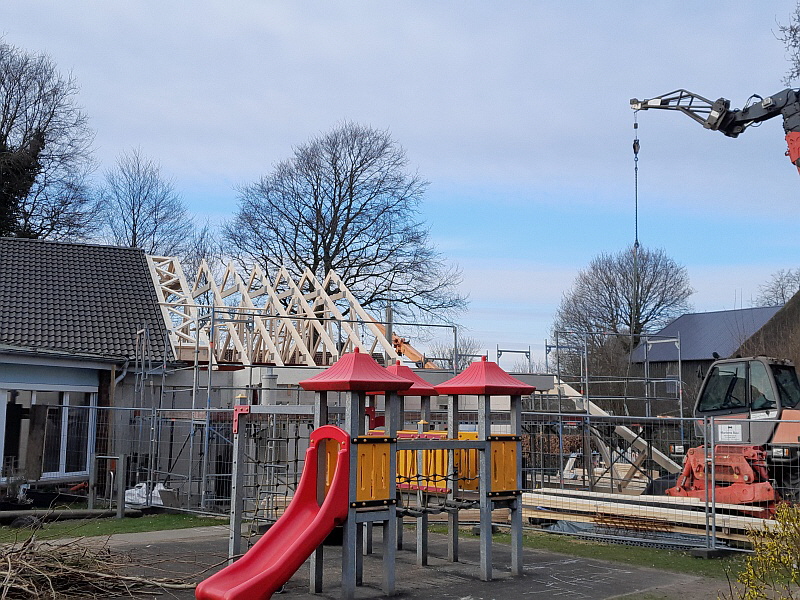

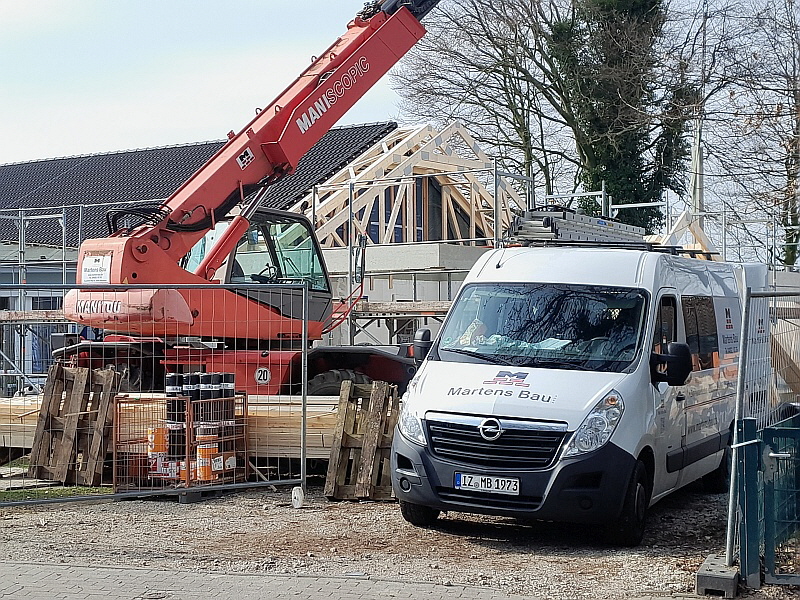

Bis Ende März wird der Dachstuhl gerichtet und die Eindeckung vorgenommen.




Im Mai sind Dach und Fenster dicht, so dass es mit dem Innenausbau weitergehen kann.

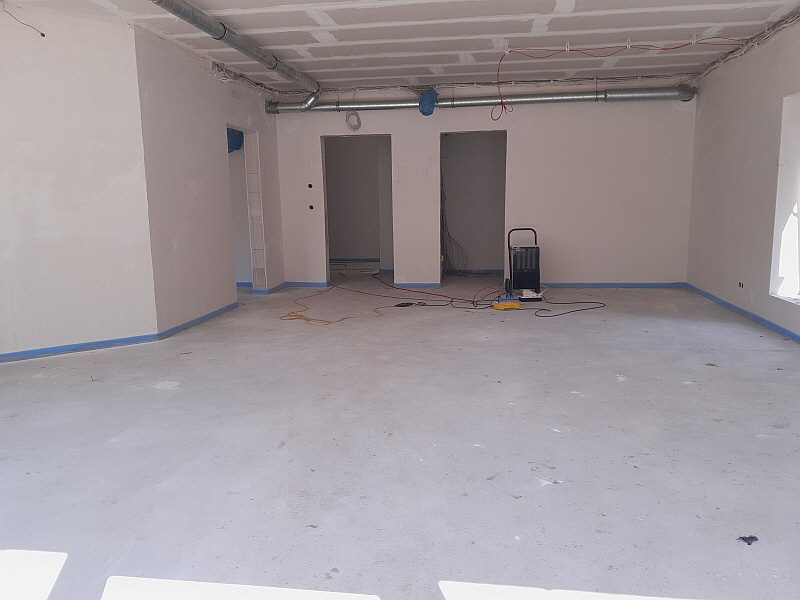

Im Juni wird Estrich eingebracht und anschließend eine Heizkanone aufgestellt, um die Trocknung der Räume zu beschleunigen.

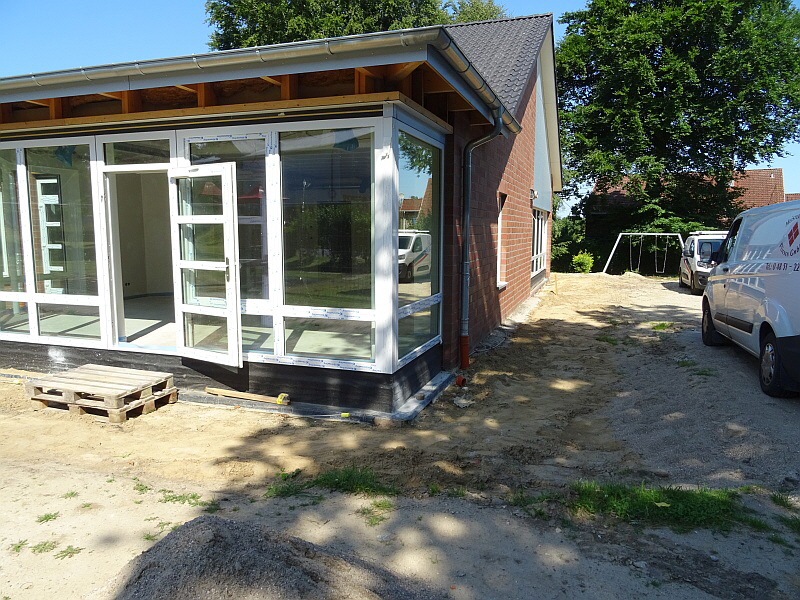

Mitte Juli gehen die Fliesenleger ans Werk, um die Inneneinrichtung zu vervollständigen und den Anschluss an den Bestandsbau weiter zu bearbeiten.

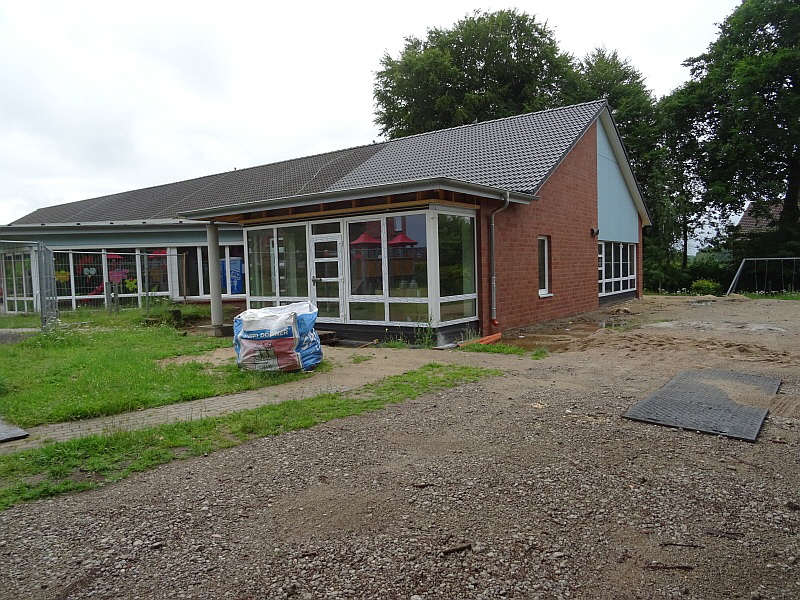

Die Fertigstellung und Inbetriebnahme wird voraussichtlich im Herbst 2026 erfolgen.
